Marché de travaux : Tout comprendre sur le contrat de construction (Privé et Public)

Qu'est-ce qu'un marché de travaux ?

Un marché de travaux est, au fond, une idée simple : mettre par écrit ce qui doit être construit, par qui, à quel prix, dans quel délai, avec quelles règles de paiement et de contrôle, pour éviter que le chantier ne “dérive” (techniquement, financièrement ou juridiquement).

Dans le secteur public, le marché de travaux construction est cadré par des textes précis : un “marché” est un contrat conclu par un acheteur soumis au code, avec un opérateur économique, pour répondre à un besoin de travaux (ou fournitures/services) en contrepartie d’un prix.
Et plus spécifiquement, un marché de travaux a pour objet l’exécution (ou conception + exécution) de travaux, ou la réalisation d’un ouvrage répondant aux exigences fixées par l’acheteur.

Dans le secteur privé, on parle aussi de contrat de marche de travaux (ou “contrat d’entreprise”, “devis + conditions”), avec plus de liberté contractuelle, mais aussi des règles d’ordre public (garanties après réception, retenue de garantie encadrée, sous-traitance, assurances, etc.) qui ne peuvent pas être “effacées” par une clause.

L’objectif de cet article est double :

  • Éducatif : comprendre les cadres légaux (public vs privé) et le vocabulaire (CCAP, CCTP, devis, réception…).

  • Pratique : savoir assembler les pièces d’un marché, verrouiller les clauses sensibles et relire un contrat comme un pro, même si l’administration contractuelle vous paraît dense.

Marché public de travaux et Code de la commande publique

Un marché public de travaux n’est pas “plus compliqué” par nature : il est plus normé. Le code pose des définitions, des principes et des procédures qui structurent la passation et l’exécution.

Le cadre : principes, définition, appel d’offres

Le code impose des principes fondamentaux dans l’attribution des contrats de la commande publique : égalité de traitement, liberté d’accès et transparence des procédures.
Ces principes expliquent la “paperasse” : on documente pour prouver que la concurrence est loyale et que l’argent public est bien utilisé.

Le marché public est défini comme un contrat conclu par un ou plusieurs acheteurs soumis au code, avec un ou plusieurs opérateurs économiques, pour des travaux/fournitures/services, contre un prix (ou équivalent).
Et le marché de travaux (au sens du code) vise l’exécution, ou conception + exécution, ou la réalisation d’un ouvrage conforme au besoin de l’acheteur.

Côté procédure, l’appel d’offres est défini comme une procédure (ouverte ou restreinte) où l’acheteur choisit l’offre économiquement la plus avantageuse sans négociation, sur critères objectifs communiqués aux candidats.

En pratique, le “dossier” public est aussi un outil de clarté : les documents de la consultation (ex-DCE) définissent besoin et attentes, et permettent aux entreprises de décider si elles candidatent.

Les “standards” publics : CCAG et CCAG Travaux 2021

Dans le public, on s’appuie souvent sur des documents-types appelés CCAG (cahiers des clauses administratives générales).
Le code prévoit que les clauses d’un marché peuvent être déterminées par référence à des documents généraux, dont les CCAG (administratifs) et les CCTG (techniques).

Point clé (rassurant) : les CCAG sont facultatifs et ne s’appliquent que si le marché s’y réfère expressément ; on peut aussi y déroger dans les documents particuliers.

Pour les travaux, le CCAG “Travaux” a été approuvé par l’arrêté du 30 mars 2021 (et l’ancien CCAG Travaux 2009 a été abrogé à compter du 1er octobre 2021).

Exécution, paiement et litiges : des règles prévisibles

Pour le paiement, le code fixe des délais maximum, avec un principe à 30 jours (et des dérogations notamment pour certains établissements).
Le point de départ du délai (sauf exceptions) : la date de réception de la demande de paiement par le pouvoir adjudicateur, ou par le maître d’œuvre / personne habilitée si le marché le prévoit.

En facturation publique, la pratique est fortement liée à la dématérialisation : l’entreprise facture via des outils/portails publics, et des guides officiels rappellent les règles de dépôt et les intérêts moratoires en cas de dépassement de délai.

En cas de différend, on oublie souvent qu’il existe des voies amiables structurées : les CCRA (comités consultatifs de règlement amiable) peuvent être saisis pour tout différend survenu au cours de l’exécution d’un marché public.

Marché de travaux privés et NF P 03-001

Le marché de travaux privés (ou marche de travaux prives dans les recherches) est un contrat de chantier entre acteurs privés : particulier, promoteur, société, syndic, etc., et une ou plusieurs entreprises. La logique n’est pas celle de la transparence de la dépense publique, mais celle de la liberté contractuelle.

Liberté contractuelle… mais pas “zone de non-droit”

Le principe est clair : chacun est libre de contracter, de choisir son cocontractant, et de déterminer le contenu/la forme du contrat, dans les limites fixées par la loi (et sans déroger à l’ordre public).
Et ce qui est signé oblige : les contrats légalement formés “tiennent lieu de loi” à ceux qui les ont faits.

Conséquence pratique : dans un contrat de marche de travaux privé, la qualité du document (définition du périmètre, procédure de modifications, réception, paiement, etc.) est souvent la meilleure assurance anti-litige.

La norme NF P 03-001 : un “socle” très utilisé, à condition de l’activer

La norme NF P 03-001 (édition octobre 2017, “en vigueur”) met à disposition un cahier de clauses types de type CCAG applicable aux travaux de bâtiment faisant l’objet de marchés privés.
Elle rappelle un point essentiel : elle ne prend effet comme pièce constitutive du marché que si elle est citée parmi les pièces contractuelles, et des modifications restent possibles (sauf règles d’ordre public).

Ce caractère “optionnel mais structurant” est confirmé par les organisations professionnelles : la dernière version (2017) doit être explicitement citée comme pièce contractuelle pour être appliquée.

À noter (information très actuelle) : une révision de NF P03-001 est en cours via une enquête publique “PR NF P03-001” avec une date de clôture indiquée au 22/03/2026. Autrement dit : la norme 2017 est la référence courante, mais un futur texte peut évoluer.

Attention aux régimes “spéciaux” en construction individuelle

Même en marché privé, certaines opérations sont fortement encadrées. Exemple : le CCMI (contrat de construction de maison individuelle) est obligatoire dans certains cas (notamment quand le constructeur prend en charge le “hors d’eau” et “hors d’air”), avec des protections spécifiques.

Les pièces constitutives d’un contrat de marché de travaux

Un contrat de marché de travaux repose généralement sur quatre grandes familles de documents qui structurent les obligations, les aspects techniques et le suivi du chantier.

Famille de documents Rôle dans le contrat Exemples de pièces
Administratif Définit les droits et obligations des parties et encadre juridiquement l’exécution du marché. Acte d’engagement, CCAP, conditions générales, clauses de paiement, pénalités de retard, assurances, modalités de réception et règlement des litiges.
Technique Précise les caractéristiques de l’ouvrage à réaliser et les exigences techniques attendues. CCTP, plans, études techniques, spécifications, normes de construction, exigences de performance.
Financier Encadre les modalités de rémunération et les conditions économiques du marché. Bordereau de prix, DPGF, modalités de règlement, révision ou actualisation des prix, avances, retenues de garantie.
Planning & chantier Organise l’exécution opérationnelle et le suivi du chantier. Planning d’exécution, calendrier prévisionnel, phasage des travaux, comptes rendus de réunions, documents d’exécution et de contrôle.

Tableau de synthèse des pièces (public vs privé)

Tableau de synthèse des pièces d’un marché de travaux : comparaison entre le public et le privé.

Pièce Rôle concret Marché public (typique) Marché privé (typique)
Acte d’engagement / document d’engagement Acte de signature : prix, titulaire, périmètre global Très fréquent et structurant dans l’ordre de priorité Souvent remplacé par devis/bon de commande + annexes
CCAP Règles administratives “sur-mesure” (délais, paiement, pénalités, etc.) Pièce centrale, adapte/peut déroger au CCAG Recommandé : c’est votre “contrat chantier” écrit
CCTP Cahier technique : prescriptions, performances, tolérances, essais, matériaux Document contractuel décrivant les travaux à exécuter Même logique : indispensable pour éviter les zones grises
Décomposition du prix (DPGF / BPU / DQE) Détailler le chiffrage (forfait, prix unitaires, estimatif) Exploitée dans l’analyse des offres et l’exécution Devis descriptif et estimatif = pièce clé (clarté = moins de litiges)
Plans / pièces graphiques “Ce qui est dessiné fait foi” (si bien référencé) Inclus au dossier de consultation et au marché Souvent annexés (attention aux versions et dates)
CCAG / CCTG Cadre “standard” (administratif / technique) Applicables si le marché y renvoie expressément En privé, possible via NF P 03-001 (si citée parmi les pièces)

Focus CCAP : à quoi sert-il vraiment ?

Le CCAP fixe les clauses administratives propres au marché : modalités d’exécution, paiement, délais, pénalités, garanties, sous-traitance, résiliation, litiges, etc. Dans les marchés publics, il sert aussi à adapter un CCAG (et à indiquer les dérogations).

Pour une approche opérationnelle et orientée rédaction, voir le guide interne : Le Cahier des Clauses Administratives Particulières (CCAP)

Focus CCTP : “si ce n’est pas écrit, c’est discutable”

Le CCTP est un document contractuel qui regroupe les clauses techniques détaillant les travaux/prestations à exécuter ; il peut être rédigé par l’acheteur public ou un maître d’œuvre selon les missions.

Dans les faits, un bon CCTP :

  • ferme la porte aux litiges “ce n’était pas prévu”,

  • protège l’entreprise (périmètre clair),

  • protège le maître d’ouvrage (exigences mesurables).

Points de vigilance : délais, pénalités, réception, retenue de garantie

C’est l’endroit où la plupart des marchés de travaux “cassent” : non pas sur la technique (souvent maîtrisée), mais sur les règles du jeu. Voici les zones à verrouiller, avec ce que prévoit le droit et les standards.

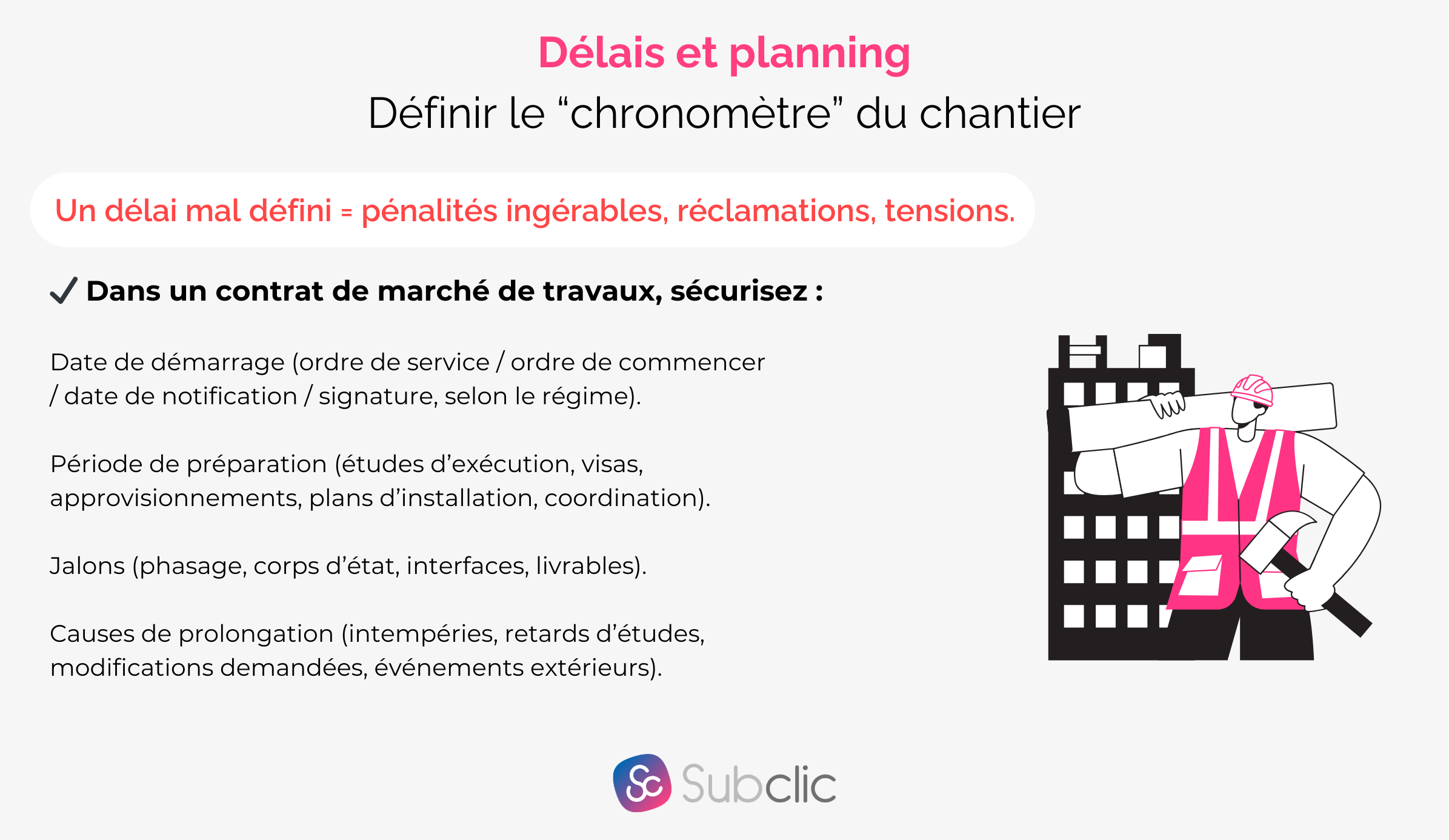

Délais et planning : définir le “chronomètre” du chantier

Délais et planning Définir le “chronomètre” du chantier

Un délai mal défini = pénalités ingérables, réclamations, tensions.

Dans un contrat de marché de travaux, sécurisez (au minimum) :

  • Date de démarrage (ordre de service / ordre de commencer / date de notification / signature, selon le régime).

  • Période de préparation (études d’exécution, visas, approvisionnements, plans d’installation, coordination).

  • Jalons (phasage, corps d’état, interfaces, livrables).

  • Causes de prolongation (intempéries, retards d’études, modifications demandées, événements extérieurs).

En marché public, le code encadre même certains effets “macro” comme l’imprévision : lorsqu’un événement extérieur, imprévisible, bouleverse temporairement l’équilibre du contrat, le cocontractant qui poursuit l’exécution peut avoir droit à indemnité.

En marché privé, la renégociation peut aussi être abordée via le droit commun (imprévision) : changement de circonstances imprévisible rendant l’exécution excessivement onéreuse, avec mécanisme de renégociation et, à défaut, possible adaptation/résolution judiciaire.

Pénalités de retard : dissuader sans fragiliser

Il y a deux sujets distincts qu’on confond souvent :

  • Pénalités de retard de chantier : sanction contractuelle d’un dépassement de délai d’exécution.

  • Pénalités/intérêts de retard de paiement : sanction d’un paiement tardif.

Pénalités de retard de chantier (exécution)

En droit commun, si vous stipulez une somme forfaitaire due en cas d’inexécution/retard (clause pénale), le juge peut la modérer ou l’augmenter si elle est manifestement excessive ou dérisoire.

En marchés publics, la doctrine administrative (DAJ) met l’accent sur une logique d’équilibre : procédure contradictoire préalable (observations du titulaire) et plafonnement des pénalités (les CCAG prévoient un plafond de 10% HT et une exonération sous certains seuils), avec recommandation de ne déroger qu’exceptionnellement.

En marchés privés s’appuyant sur NF P 03-001, la Fédération Française du Bâtiment indique que le taux des pénalités journalières a été ramené à 1/3000 et qu’un plafonnement à 5% du montant du marché est maintenu (logique “standard”).

Bon réflexe contractuel : écrivez une clause qui distingue :

  • pénalité par jour calendaire vs ouvré,

  • franchise (ex : pas de pénalité en dessous de X jours),

  • plafond,

  • cas d’exonération (force majeure, retard imputable au maître d’ouvrage, modifications tardives),

  • procédure de constat (qui constate ? quand ? comment ?).

Retard de paiement (relations commerciales)

Entre professionnels, le régime des délais de paiement et pénalités est encadré par le Code de commerce : le retard déclenche des pénalités, avec règles minimales.

Point pratique : dans un marché privé B2B, ce sujet doit être cohérent entre :

  • CCAP / conditions de paiement,

  • calendrier de facturation (acomptes, situations, solde),

  • preuve de réception de facture,

  • levée des réserves → libération des sommes.

Réception des travaux : le “moment juridique” le plus important

La réception n’est pas une formalité : c’est un acte structurant.

Le Code civil définit la réception comme l’acte par lequel le maître d’ouvrage déclare accepter l’ouvrage, avec ou sans réserves ; elle intervient à la demande de la partie la plus diligente, amiablement ou judiciairement, et est prononcée contradictoirement.

Pourquoi c’est critique ?

  • La réception déclenche des régimes de garanties légales post-réception (selon les cas).

  • Elle est aussi au cœur des mécanismes financiers (paiement du solde, retenue de garantie, levée des réserves, etc.).

À verrouiller dans le CCAP :

  • qui convoque la réception, sous quel délai,

  • documents exigés (DOE, PV d’essais, notices, attestations),

  • PV de réception (avec réserves / sans réserves),

  • délai de levée des réserves,

  • conséquences : solde, retenue de garantie, pénalités éventuelles, garanties.

Garanties légales et assurances : décennale, biennale, dommages-ouvrage

Après réception, plusieurs régimes peuvent jouer suivant la nature des désordres.

Le Code civil pose notamment :

  • la responsabilité de plein droit des constructeurs pour certains dommages compromettant la solidité ou rendant l’ouvrage impropre à sa destination (logique “décennale”).

  • une garantie de bon fonctionnement (d’au moins 2 ans à compter de la réception) pour certains éléments d’équipement.

Côté assurance, la logique française repose souvent sur un couple :

  • assurance de responsabilité (dont la décennale, selon les intervenants),

  • assurance dommages-ouvrage (selon les opérations), encadrée par le Code des assurances et expliquée par les sources administratives.

Conseil rédactionnel : dans un marché privé, ne vous contentez pas de “l’entreprise est assurée” : exigez

  • attestation décennale à jour + activités garanties,

  • assurance RC,

  • mentions de l’opération si nécessaire,

  • règles de remise des attestations avant démarrage.

Retenue de garantie : un sujet très encadré en privé

La retenue de garantie est souvent mal comprise. En marchés privés de travaux, elle est encadrée par la loi.

La loi du 16 juillet 1971 prévoit que les acomptes peuvent être amputés d’une retenue au plus égale à 5%, destinée à garantir l’exécution des travaux pour satisfaire, le cas échéant, aux réserves faites à la réception.
Elle impose aussi un mécanisme de consignation auprès d’un consignataire (accepté par les parties ou désigné) et prévoit que la retenue n’est pas pratiquée si l’entrepreneur fournit une caution personnelle et solidaire d’un établissement financier habilité.
Au bout d’un an après la réception (avec ou sans réserves), la caution est libérée ou les sommes consignées sont versées à l’entrepreneur, sauf opposition motivée notifiée ; l’opposition abusive peut entraîner des dommages-intérêts.
Enfin, toute clause qui ferait échec à ces règles est nulle.

Traduction opérationnelle :

  • Vous pouvez prévoir une retenue, mais elle doit respecter ces règles.

  • Vous devez aussi écrire clairement le “quand” et le “comment” (consignation, libération, réserves).

Sous-traitance : prévoir l’acceptation et sécuriser les paiements

La sous-traitance n’est pas qu’un sujet “terrain” : c’est un sujet contractuel.

En droit français, la loi sur la sous-traitance encadre des points clés, notamment autour du paiement direct et de certains délais/protections.

En marchés publics, le code prévoit le paiement direct du sous-traitant accepté et dont les conditions de paiement sont agréées, et précise que toute renonciation au paiement direct est réputée non écrite.

Bon réflexe dans le CCAP :

  • exiger la liste des sous-traitants et leurs activités,

  • imposer l’acceptation/agrément avant intervention,

  • prévoir la remise des attestations sociales et assurances,

  • cadrer la responsabilité sur site (coordination, PPSPS si applicable, interfaces).

Conclusion : verrouiller le marché avant le démarrage

  • Le CCTP (Cahier des Clauses Techniques Particulières) décrit précisément ce qui doit être construit ou fourni : performances attendues, matériaux, tolérances et essais.
    Les plans et pièces graphiques complètent le CCTP en indiquant visuellement l’ouvrage et ses dimensions.

  • Le CCAP (Cahier des Clauses Administratives Particulières) fixe les règles administratives du marché :

    • Délais de réalisation et étapes clés

    • Modalités de paiement et avances

    • Pénalités de retard

    • Gestion des variations ou modifications de programme

    • Procédures de réception et contrôle

    • Gestion des litiges

    En résumé, le CCAP sert de “manuel du marché” pour encadrer toutes les obligations des parties.

  • Même dans les meilleurs projets, des écarts peuvent survenir. Voici comment ils sont gérés :

    • Pénalités : plafonnées et raisonnables, proportionnelles au retard ou au manquement.

    • Procédure contradictoire : dans le public, l’entreprise est informée et peut se défendre avant toute sanction.

    • Réception et garanties : la réception marque la fin des travaux ; retenues de garantie et assurances assurent la qualité.

    • Médiation / règlement amiable : encouragé pour résoudre les litiges rapidement sans procédure judiciaire.

    L’objectif est de protéger les deux parties tout en assurant la continuité et la sécurité du chantier.

C’est précisément ce “verrouillage” qui rassure : la complexité administrative n’est pas là pour vous piéger, mais pour rendre le chantier pilotable, vérifiable, et défendable en cas de contrôle ou de litige. Dans le public, les standards (CCAG, CCAP, règles de paiement) servent d’ossature.


Dans le privé, la liberté contractuelle est une force… à condition de s’appuyer sur une structure robuste (souvent via une norme comme NF P 03-001, si elle est citée parmi les pièces) et de respecter les règles impératives (réception, retenue de garantie, sous-traitance, assurances).

Pour renforcer votre CCAP, vous pouvez vous appuyer sur le guide interne Subclic : Cahier des Clauses Administratives Particulières (CCAP) : guide

Suivant
Suivant

PPP partenariat public privé : comprendre et sécuriser un marché de partenariat en BTP
